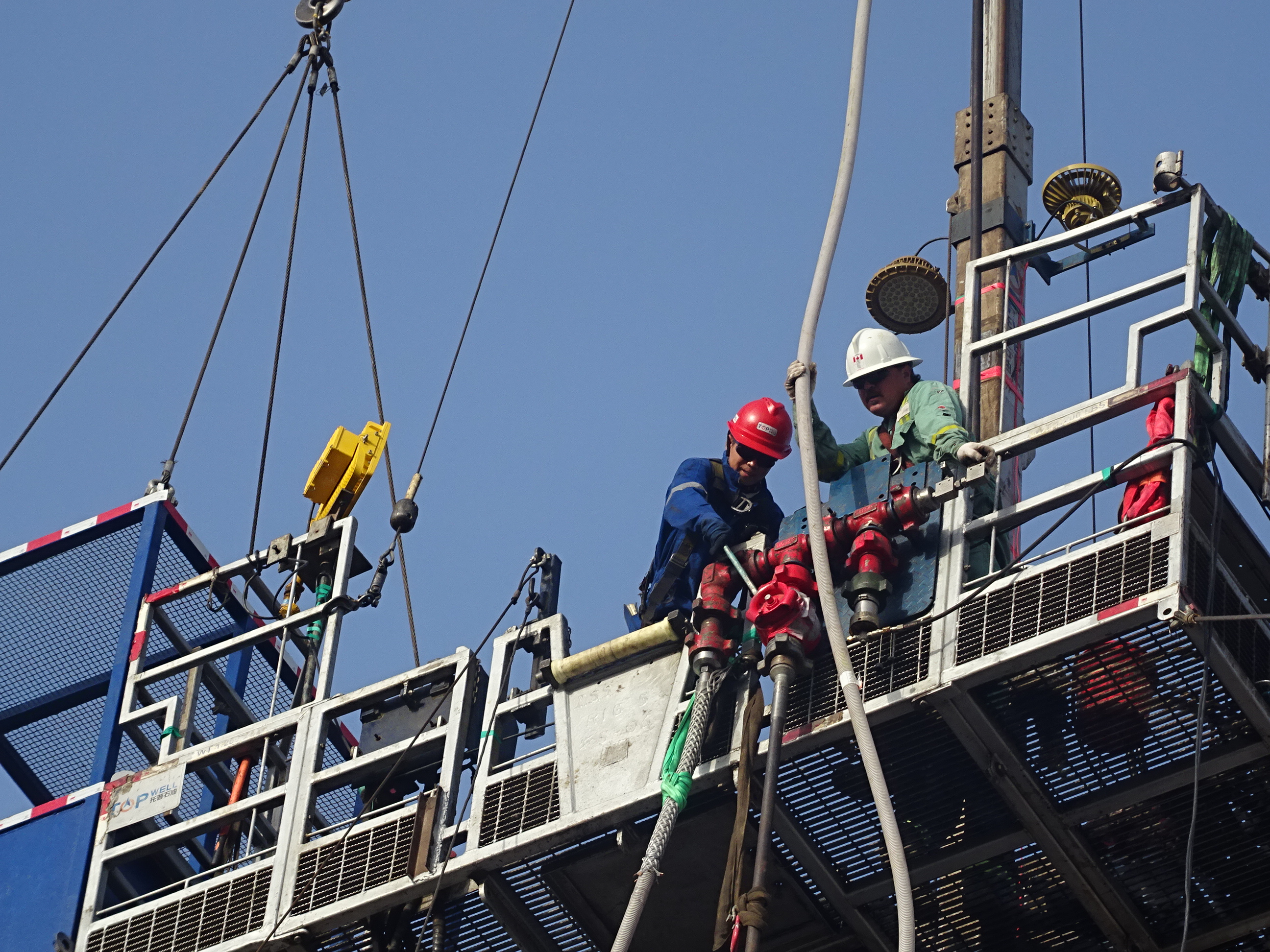

2018年9月19日,控压起1.66"小钻杆带冲洗工具至井口,顺利关井,标志着塔里木大北301超高压气井带压作业工程完美收官。顿时,全场人员兴奋之情溢于言表,愉悦而轻松的进行合影留念,能参加高水准的超高压气井带压作业工程是我们每个人毕生的荣耀。大北301井是托普石油第4次超高压气井带压作业施工,从开工验收到施工完毕,仅仅用时9天,该井的顺利完工展现了托普人攻坚克难、团结奋战的精神,更彰显出托普石油作为国内带压作业优秀企业的技术实力。
大北301井是塔里木油田大北作业区的一口评价井,实测地层压力井深度:123.340MPa/6904.31m,压力系数1.75,预计最高关井压力92.7MPa。该井于2014年10月31日意外关井停产,分析判断该井井下安全阀开关状态及能否正常开启不明确;井筒堵塞严重,且堵塞原因不明确;油套环空带压21MPa且堵塞段以下圈闭压力达92.7MPa,因而该井疏通技术难度大,作业风险高,施工企业的技术实力面临着严峻的考验。
鉴于托普石油已有三次超高压带压作业工程成功的经验,我公司顺利成为参与该井施工的首选主要作业方。自2017年7月开始向甲方进行多次汇报、论证方案,2018年4月公司成立“大北301井重点施工项目筹备小组”,各部门通力合作,提前准备。8月份,组织施工前线准备小组前往库尔勒将防喷器、高压设备与设施等进行保养,探伤、试压;提前协调发电机、吊车、现场用油等相关事宜;提前联系液控箱及照明用具;提前准备研发与加工特殊井下工具;提前与现场各配合单位进行对接......我们所做的一切都是为了确保现场施工衔接有效,早日顺利进场,早日安全完工,为甲方分忧,为公司创效,实现客户和公司双赢。

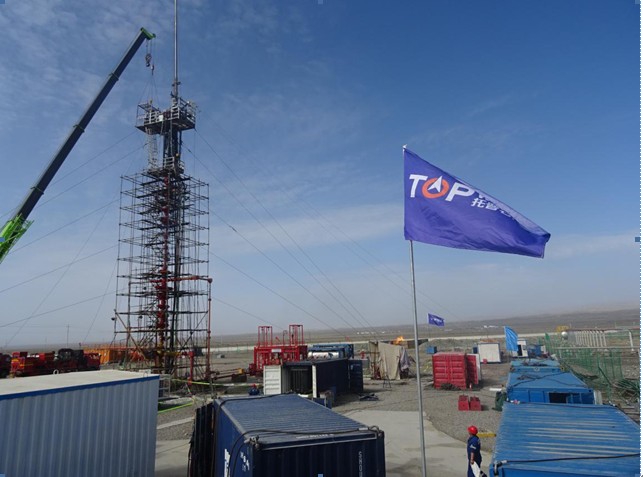

如果说金钱是商品的价值尺度,那么时间就是效率的价值尺度。2018年9月4日,全部设备及人员搬家至井,因营地不具备食宿条件,只能黑天去拜城住,白天回到现场施工。我们托普人克服路途遥远,克服繁重的工作和身体的疲惫,满怀信心和决心,精神抖擞的忙碌在施工现场。甲方要求开工日期为9月10日,9月5日开始进行设备安装,仅用2天将设备主体全部安装完毕,是我司历次超高压井带压作业安装设备效率最高的一次。组织施工配合单位有很多,进场时间和效率会受到,所以我们做的只能是将自己的事情先做好,并尽量协助其他单位尽早开工,早开工一天,早完井一天,我们每天的费用都会节约10万元。在公司领导张殿新总的关怀下,现场田总、兰总、西北区域市场窦经理的现场指挥与协调下,在生产运行部、技术营销部、设备维捡中心的配合下,在带压作业六队全体人员的努力下,一切难题都逐一被我们克服,顺利完成了公司这一重点项目的施工。

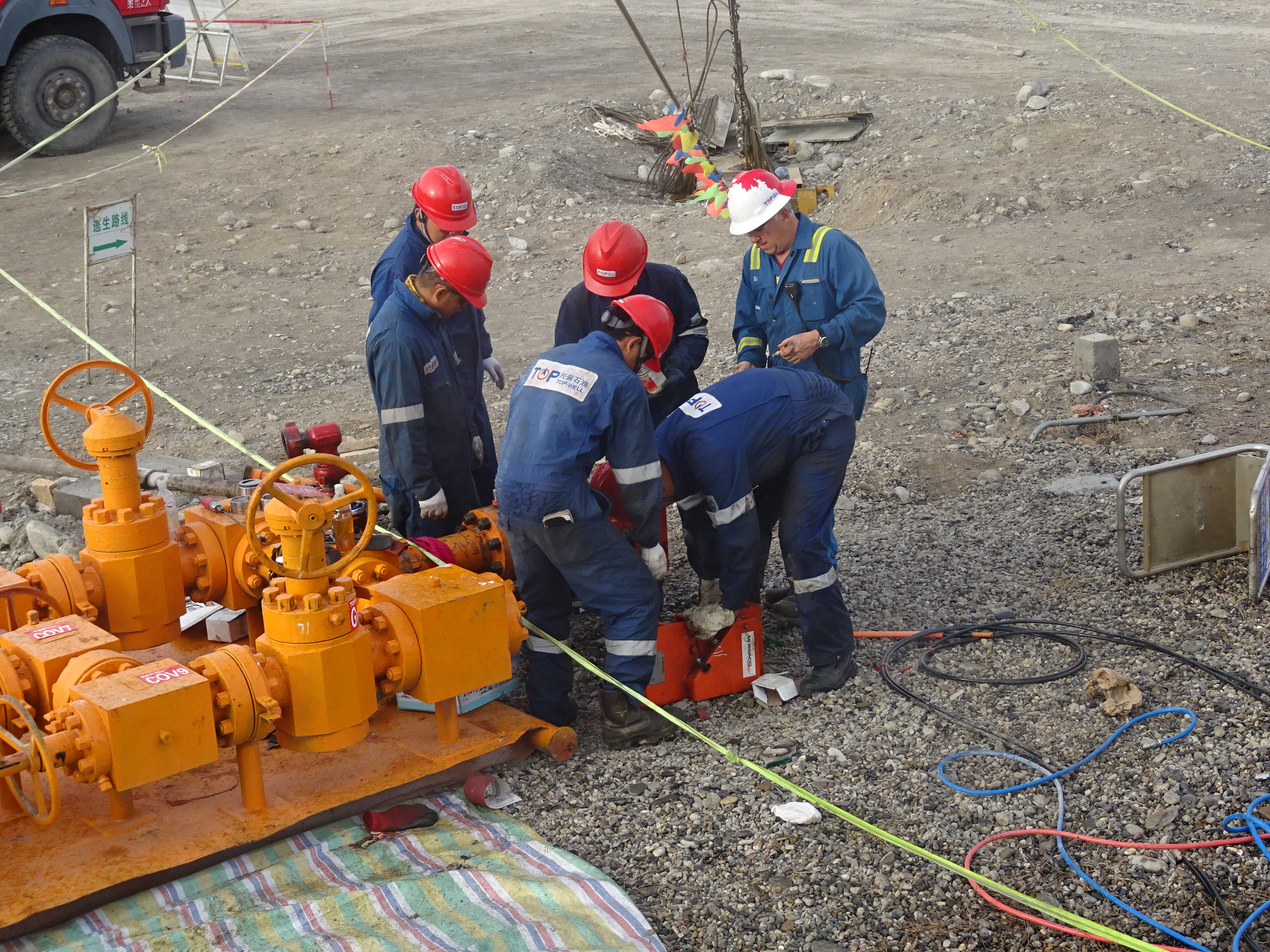

托普人的匠心之作已完美落下帷幕,但请大家铭记以下数据,这些数据将会载入史册:施工设备安装高度26.36m,安装11组防喷器,主体设备组装时间为2天,带压作业施工4天,疏通至井深1008m,疏通井段77.06-230m,疏通进尺152.94m,最高泵压98MPa,控制回压85-93MPa,疏通管柱后,4mm油嘴放喷测试流压86.3MPa。大北301井的完美收官,得到甲方的高度认可,展现了托普石油在带压作业领域独树一帜的技术实力,完成了又一个具有里程碑意义的带压作业工程。
希望通过我们托普人的共同努力,让托普石油始终前进在铺满光明,充满希望的荣耀之路上!
